摘要

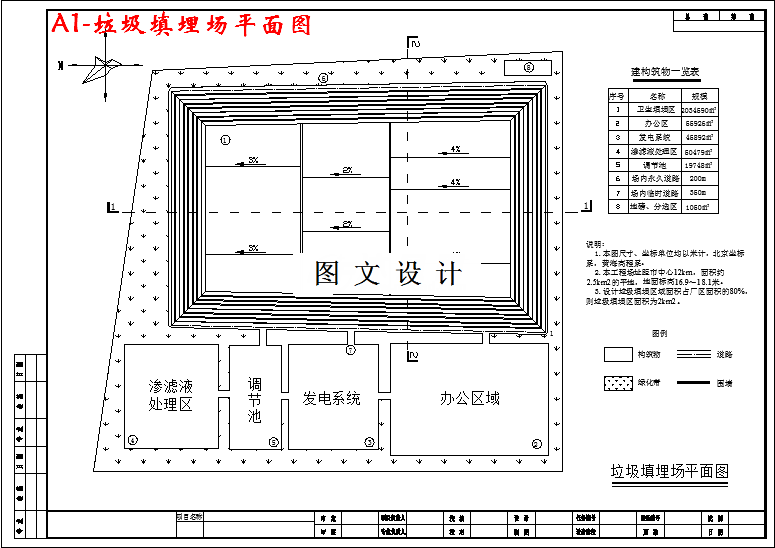

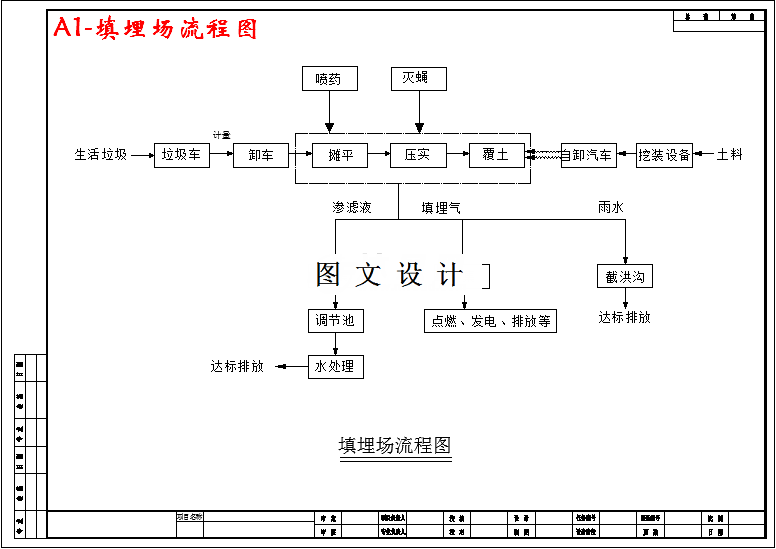

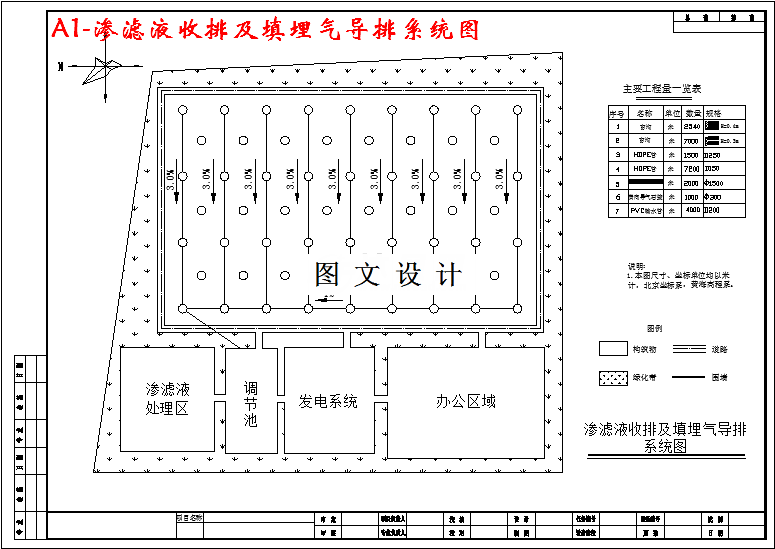

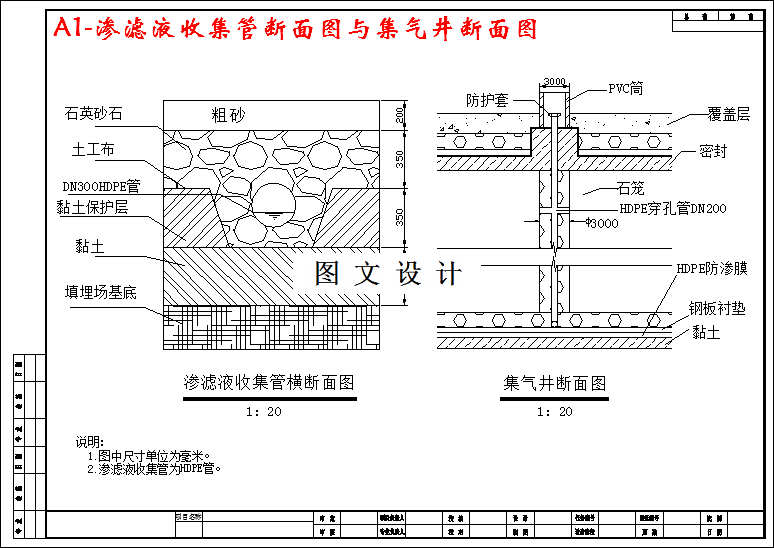

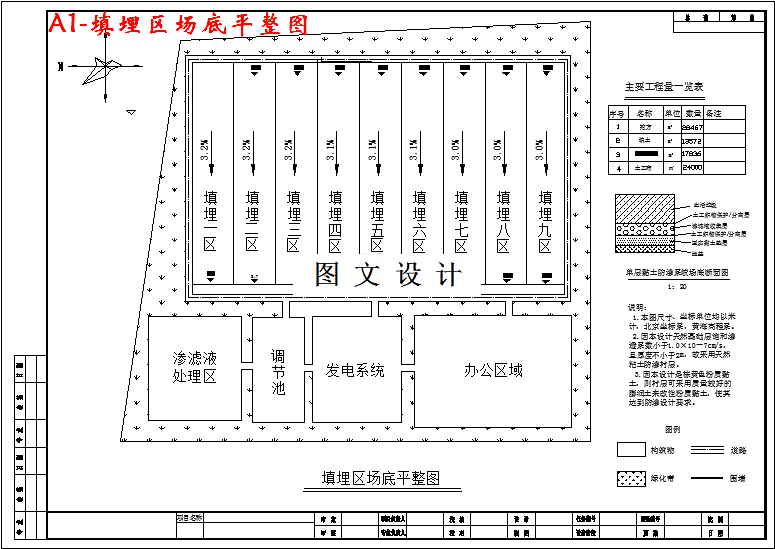

对于平原型填埋场,一般采用高层埋放垃圾的方式,并在填埋场的底部开挖基坑,以保证覆盖材料充足。填埋方法主要由卸料、推铺、压实、覆土四个步骤构成。垃圾由陆运进入填埋场,经地衡称重计量,再按规定的速度、线路运至填埋作业单元,在管理人员指挥下,进行卸料、推平、压实并覆盖,最终完成填埋作业。采用填坑作业法卸料时,往往设置过渡平台和卸料平台。而采用倾斜面作业法时,则可直接卸料。卸下的垃圾的推铺由推土机完成。一般每次垃圾推铺厚度达到30~60cm时,进行压实。卫生填埋场的垃圾除了每日用一层土或者其他覆盖材料覆盖以外,还要进行中间覆盖和最终覆盖。垃圾一次性填埋,每层垃圾厚度应为3m左右。4层厚度组成一个大单元,上面覆土50cm。10m厚的大分层之间通常需建立车辆通过的平台,供垃圾车进场用。当天作业完毕,需进行日覆盖并要求覆盖材料具有良好的通气性能。一般选用沙质土等进行日覆盖,覆盖厚度为15cm左右。而中间覆盖常用于填埋场的部分区域需要长期维持开放(2年以上)的特殊情况,其要求覆盖材料的渗透性能较差,一般选用粘土,覆盖厚度为30cm左右。
