G442-天津公司技术中心框架结构设计及深基施工组织设计与造价计算 下载积分:200 资料编号: G442

1.打开支付宝或者微信扫描二维码。
2.填写金额:200
3.添加备注,填写资料编号:
资料编号: G442
4.支付成功后,请发资料编号到邮箱:jxsj168@qq.com
会有专人在15分钟内把资料发到您邮箱
备注:如果付款忘记填写资料编号,则发邮件时附带您的交易明细截图即可。
请耐心等待,如超过30分钟还没收到,请联系客服QQ:2363701252

作品描述

作品包括:

Word版说明书1份,共223页,约59000字

CAD版本图纸,共7张


摘  要

天津东风汽车模具有限公司技术中心位于天津西青区津静路,总建筑面积是8058.88㎡,占地面积1995.52㎡。设计使用年限为50年。建筑物总长度60.60m,总宽度61.20m, 呈“L”字形,高度20.25m,地上四层。

天津东风汽车模具有限公司技术中心钢筋混凝土框架结构设计及施工组织设计与造价计算毕业设计的主要内容包括以下四部分:第一部分为建筑设计说明,主要描述了工程概况、建筑功能设计、建筑立面设计、建筑物构造做法及建筑方案评价。第二部分为结构设计计算,主要包括结构选型、平面布置、构件尺寸、材料的选择、重力荷载计算、横向水平地震作用计算及弹性变形验算、横向水平地震作用下框架内力计算、竖向荷载作用下框架内力计算、横向框架内力组合、一榀横向框架的配筋。第三部分为施工组织设计,具体描述了工程概况、施工方案选择、施工进度计划、施工平面图设计和技术组织措施。第四部分为工程造价计算,包括工程量计算,施工图预算书,工程工程量清单及清单计价。

关键词:钢筋混凝土框架结构;结构设计计算;施工组织设计;工程造价计算

目  录

第一章  建筑设计说明 1

1.1 工程概况 1

1.2 建筑功能设计 1

1.2.1 平面设计 1

1.2.2 剖面设计 1

1.2.3 交通联系设计 1

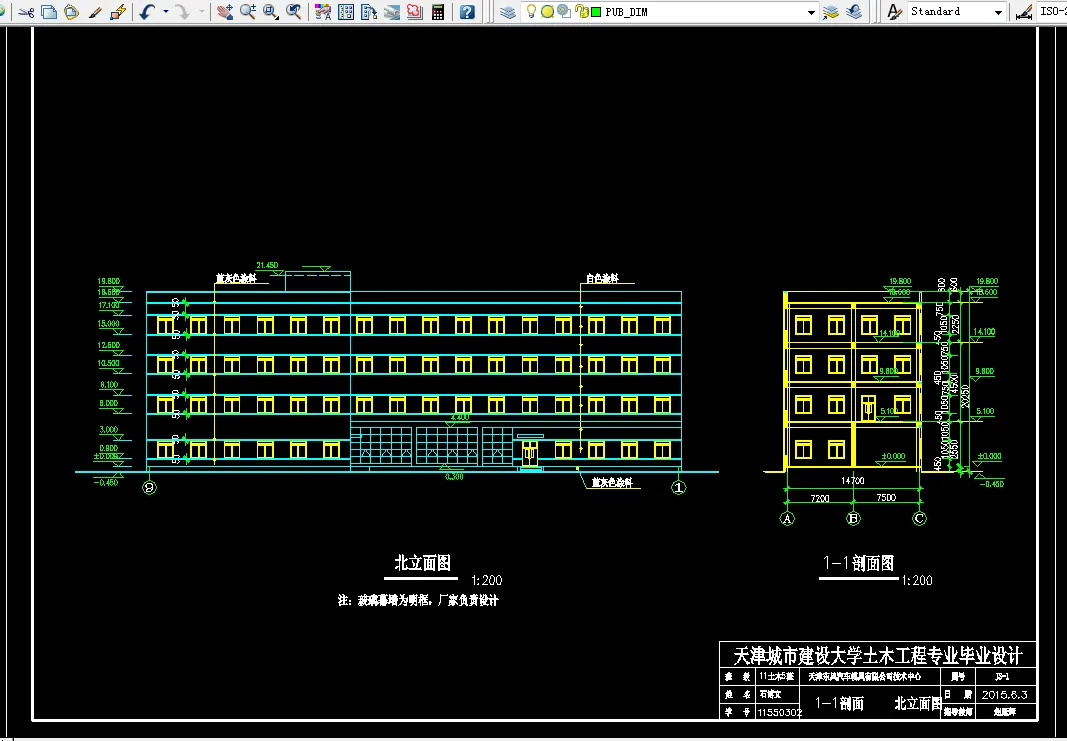

1.3 建筑立面设计 1

1.4 建筑物构造做法 1

1.4.1 围护墙体与柱子间关系 1

1.4.2 纵向梁与柱子间关系 2

1.4.3 外墙与内隔墙材料的选择及厚度的确定 2

1.4.4 各房间楼地面、墙面和顶棚的做法 2

1.4.5 屋面防水及保温做法 5

1.4.6 室外台阶、坡道及散水等做法 5

1.5 门窗表 5

1.6 建筑方案评价 6

第二章  结构设计计算 7

2.1 结构方案选择 7

2.1.1结构选型 7

2.1.2 结构布置 10

2.1.3 主要构件截面尺寸的确定 13

2.2材料的选择 14

2.2.1混凝土 14

2.2.2 钢筋 14

2.2.3 围护结构墙体 14

2.3 重力荷载计算 14

2.3.1 顶层恒荷载 14

2.3.2 楼层恒荷载 17

2.3.3 三层恒荷载 20

2.3.4 二层恒荷载 22

2.4横向水平地震作用计算及弹性变形验算 27

2.4.1 计算简图及重力荷载代表值计算 27

2.4.2 框架刚度计算 29

2.4.3框架自震周期计算 33

2.4.4 多遇水平地震作用标准值和位移计算 35

2.4.5 框架层间弹性位移验算 37

2.5横向水平地震作用下框架内力计算—采用D值法 37

2.5.1框架柱剪力和柱端弯矩标准值计算 37

2.5.2框架梁端弯矩和剪力、柱轴力标准值计算 37

2.5.3 框架内力图 39

2.6 竖向荷载作用下框架内力计算—采用弯矩二次分配法 45

2.6.1无地震作用时 45

2.6.2有地震作用时 61

2.7横向框架内力组合 77

2.7.1梁端截面弯矩计算 77

2.7.2 梁弯矩组合 77

2.7.3梁端剪力组合 78

2.7.4 柱弯矩与轴力组合 78

2.7.5 柱剪力组合 78

2.8 框架梁、柱和节点的抗震设计 94

2.8.1 一般设计原则 94

2.8.2 横向框架梁设计 94

2.8.3框架柱设计 102

第三章 施工组织设计 114

3.1 工程概况 114

3.1.1 工程建设概况 114

3.1.2 工程设计特点 114

3.1.3 施工条件 115

3.2 施工方案选择 116

3.2.1 施工总布署 116

3.2.2 施工段划分和施工流向 116

3.2.3 垂直运输机械 118

3.2.4 确定施工方法 118

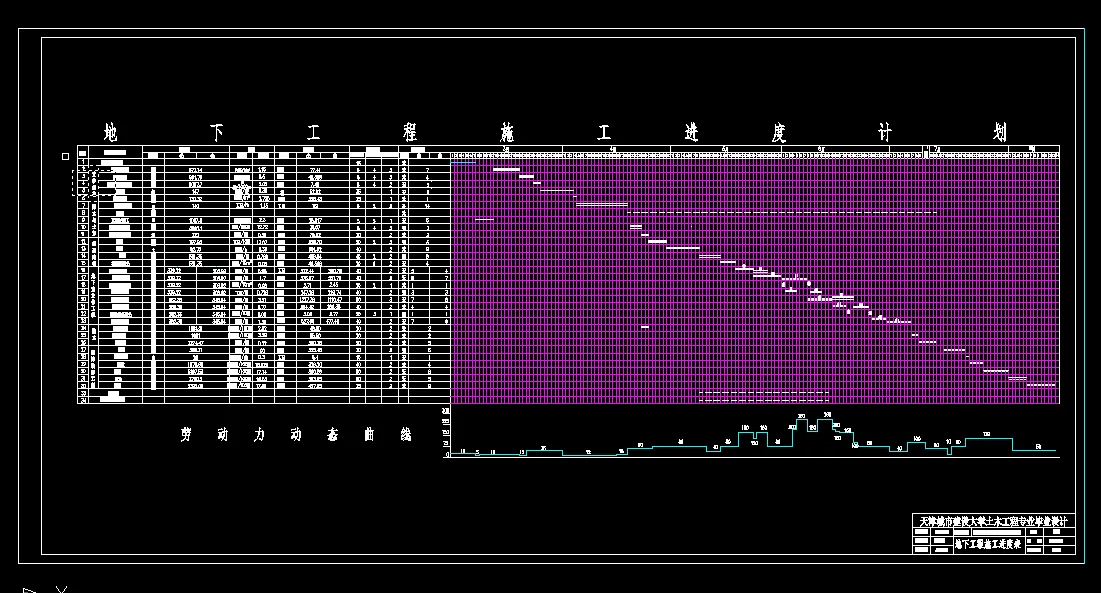

3.3施工进度计划 147

3.3.1编制原则: 147

3.3.2编制依据: 147

3.3.3编制步骤和方法 147

3.3.2 资源供应计划 151

3.5 施工平面图设计 152

3.5.1 单位工程施工平面图设计内容 152

3.5.2 施工平面图设计原则 152

3.5.3施工平面图设计说明 152

3.6 技术组织措施 153

3.6.1 季节施工措施 153

3.6.2 质量保证措施 155

3.6.3 安全保证措施 157

3.6.4 环境保护和文明施工措施 158

第四章 工程造价计算 163

4.1 工程量计算 163

4.1.1 建筑面积计算 163

4.1.2 土方及基础工程 163

4.1.3 地下室主体钢筋混凝土工程 165

4.1.4 门窗工程 168

4.1.5 内隔墙工程 168

4.1.6 地下防水工程 168

4.1.7 地下室地面工程 169

4.1.8地下室内外装饰工程 170

4.1.9建筑工程施工措施项目 171

施工图预(结)算计价汇总表 175

施工图预(结)算计价表 176

施工图预(结)算计价表 180

措施项目预(结)算计价表 189

措施项目预(结)算计价表(一) 190

措施项目预(结)算计价表(二) 191

单位工程人材机汇总表 195

施工图预算书 198

施工图预(结)算计价汇总表 199

施工图预(结)算计价表 200

施工图预(结)算计价表 202

措施项目预(结)算计价表 206

措施项目预(结)算计价表(一) 207

措施项目预(结)算计价表(二) 208

单位工程人材机汇总表 209

致    谢 212

参考文献 214


温馨提示:

1、题目前面的备注【字母数字编号】为本站整理分类的编号,与课题内容无关,请选题时忽视;

2、若题目上备注三维,则表示文件里包含三维源文件,由于三维组成零件数量较多,为保证预览截图的简洁性,本站将三维文件夹进行了打包。三维及CAD预览截图,均为本站电脑打开软件进行截图的,保证能够打开,下载原件超高清,下载后解压即可;

3、本站所有资源如无特殊说明,都需要本地电脑安装Office2007。图纸软件为AutoCAD,PROE,UG,SolidWorks,CATIA等;

4、本站所有图文资料仅供用户学习参考,不作为任何商用或其他用途;
5、本站不保证下载资源的准确性、安全性和完整性, 不包修改,不支持退换,同时也不承担用户因使用这些下载资源对自己和他人造成任何形式的伤害或损失;

6、 下载文件中如有侵权或不适当内容,请与我们联系,我们立即纠正。


线

G442-天津公司技术中心框架结构设计及深基施工组织设计与造价计算 下载积分:200 资料编号:G442

作品描述

作品包括:

Word版说明书1份,共223页,约59000字

CAD版本图纸,共7张


摘  要

天津东风汽车模具有限公司技术中心位于天津西青区津静路,总建筑面积是8058.88㎡,占地面积1995.52㎡。设计使用年限为50年。建筑物总长度60.60m,总宽度61.20m, 呈“L”字形,高度20.25m,地上四层。

天津东风汽车模具有限公司技术中心钢筋混凝土框架结构设计及施工组织设计与造价计算毕业设计的主要内容包括以下四部分:第一部分为建筑设计说明,主要描述了工程概况、建筑功能设计、建筑立面设计、建筑物构造做法及建筑方案评价。第二部分为结构设计计算,主要包括结构选型、平面布置、构件尺寸、材料的选择、重力荷载计算、横向水平地震作用计算及弹性变形验算、横向水平地震作用下框架内力计算、竖向荷载作用下框架内力计算、横向框架内力组合、一榀横向框架的配筋。第三部分为施工组织设计,具体描述了工程概况、施工方案选择、施工进度计划、施工平面图设计和技术组织措施。第四部分为工程造价计算,包括工程量计算,施工图预算书,工程工程量清单及清单计价。

关键词:钢筋混凝土框架结构;结构设计计算;施工组织设计;工程造价计算

目  录

第一章  建筑设计说明 1

1.1 工程概况 1

1.2 建筑功能设计 1

1.2.1 平面设计 1

1.2.2 剖面设计 1

1.2.3 交通联系设计 1

1.3 建筑立面设计 1

1.4 建筑物构造做法 1

1.4.1 围护墙体与柱子间关系 1

1.4.2 纵向梁与柱子间关系 2

1.4.3 外墙与内隔墙材料的选择及厚度的确定 2

1.4.4 各房间楼地面、墙面和顶棚的做法 2

1.4.5 屋面防水及保温做法 5

1.4.6 室外台阶、坡道及散水等做法 5

1.5 门窗表 5

1.6 建筑方案评价 6

第二章  结构设计计算 7

2.1 结构方案选择 7

2.1.1结构选型 7

2.1.2 结构布置 10

2.1.3 主要构件截面尺寸的确定 13

2.2材料的选择 14

2.2.1混凝土 14

2.2.2 钢筋 14

2.2.3 围护结构墙体 14

2.3 重力荷载计算 14

2.3.1 顶层恒荷载 14

2.3.2 楼层恒荷载 17

2.3.3 三层恒荷载 20

2.3.4 二层恒荷载 22

2.4横向水平地震作用计算及弹性变形验算 27

2.4.1 计算简图及重力荷载代表值计算 27

2.4.2 框架刚度计算 29

2.4.3框架自震周期计算 33

2.4.4 多遇水平地震作用标准值和位移计算 35

2.4.5 框架层间弹性位移验算 37

2.5横向水平地震作用下框架内力计算—采用D值法 37

2.5.1框架柱剪力和柱端弯矩标准值计算 37

2.5.2框架梁端弯矩和剪力、柱轴力标准值计算 37

2.5.3 框架内力图 39

2.6 竖向荷载作用下框架内力计算—采用弯矩二次分配法 45

2.6.1无地震作用时 45

2.6.2有地震作用时 61

2.7横向框架内力组合 77

2.7.1梁端截面弯矩计算 77

2.7.2 梁弯矩组合 77

2.7.3梁端剪力组合 78

2.7.4 柱弯矩与轴力组合 78

2.7.5 柱剪力组合 78

2.8 框架梁、柱和节点的抗震设计 94

2.8.1 一般设计原则 94

2.8.2 横向框架梁设计 94

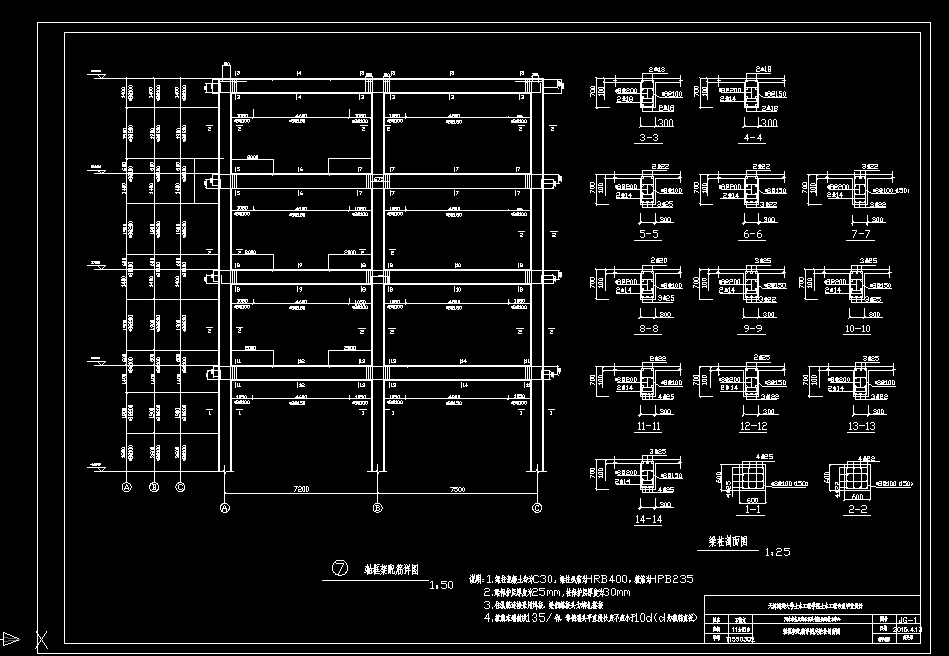

2.8.3框架柱设计 102
